钢格板安装时要不要留缝、留多少,是现场经常扯皮的一个细节。留小了,夏天热胀顶死、板面起拱;留大了,高跟鞋卡脚、小件杂物往下掉。本文说明间隙的作用、各部位的推荐取值,以及到货和安装完成后的检查方法。
一、间隙的作用:不只是"留个缝"
钢格板留缝有四个实际用途:
吸收热胀冷缩:钢材线膨胀系数 α ≈ 12×10-6/℃,构件伸长量按 ΔL = α·L·ΔT 计算,其中 L 为构件长度、ΔT 为温差。
容纳安装误差:支撑梁的标高偏差、柱距偏差、板的尺寸公差,最终都体现在拼缝上。
避免边缘顶死:钢格板端部如果顶在梁或角钢的圆角上,支承面变成线接触,受力后产生附加弯矩,板面也不平整。
便于检修起吊:沟盖板、检修孔盖板需要能取出来,没有缝就撬不动。
热伸长量可以估算一下,钢材按 α = 12×10-6/℃:
| 构件长度 | 温差 30℃ | 温差 50℃ | 温差 70℃ |
|---|---|---|---|
| 1.5 m | 0.54 mm | 0.90 mm | 1.26 mm |
| 3.0 m | 1.08 mm | 1.80 mm | 2.52 mm |
| 6.0 m | 2.16 mm | 3.60 mm | 5.04 mm |
可以看出,单纯热膨胀的量并不大,一块 6 m 长的板在 70℃ 温差下也只伸长 5 mm 左右。10 mm 的缝在理论上余量充足。但要注意,实际工程中还要叠加安装误差、构件受力变形和基础的沉降差,所以缝不能按理论值贴着留。

二、各部位间隙的推荐取值
| 间隙部位 | 推荐值 | 说明 |
|---|---|---|
| 相邻钢格板之间 | 10 mm(允许 8~12 mm) | 板长大于 3 m 或温差大于 50℃ 时取上限 12 mm |
| 钢格板与支撑梁、槽钢边缘 | 10 mm | 同时保证端部搭接长度每侧不小于 25 mm |
| 钢格板与踢脚板 | 10 mm | 踢脚板高度通常不小于 100 mm |
| 钢格板与侧面扶手、栏杆立柱 | 10 mm | 立柱穿过板时需现场开孔,孔边距扁钢不小于 10 mm |
| 钢格板与相邻构筑物(墙体、设备基础) | 10~20 mm | 有振动设备的取 20 mm |
| 钢格板与角钢护边之间 | 不小于角钢内圆角半径 + 5 mm | 常用角钢 L50×5 圆角半径约 7 mm,取 12~15 mm |
| 平台伸缩缝处(整片断开) | 20~25 mm | 伸缩缝间距一般 30~40 m 设一道 |

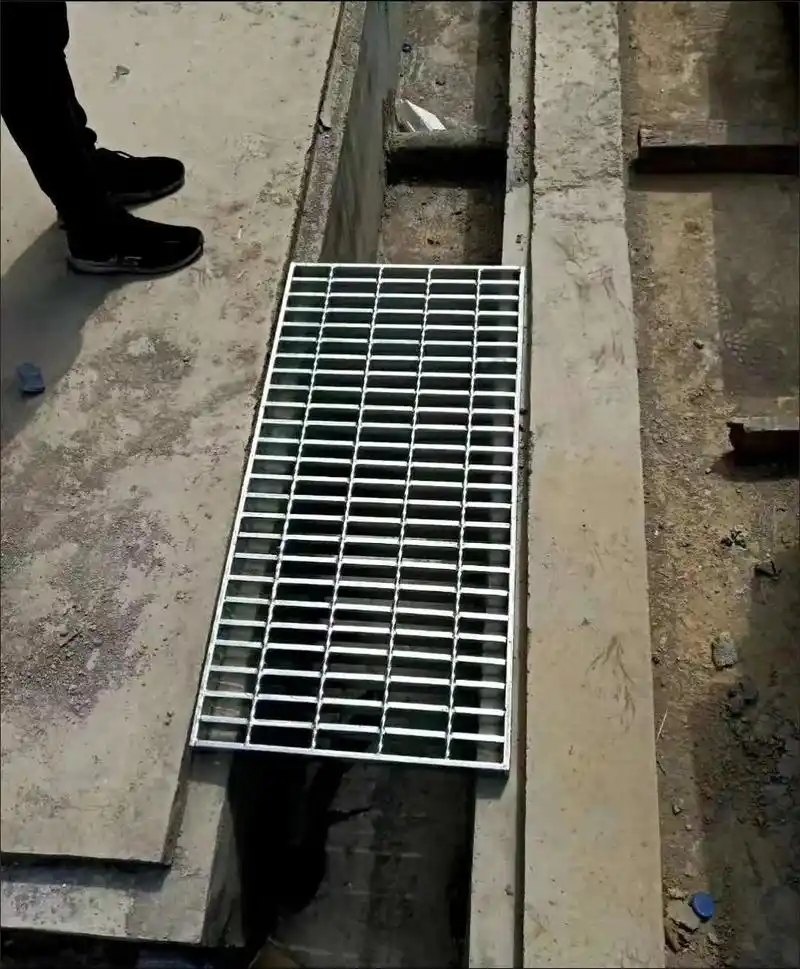

| 沟盖板、检修孔盖板与沟壁 | 每侧 5~10 mm | 以能顺利取出为原则 |
有一个容易被忽略的要点:间隙必须大于角钢的圆角半径。热轧角钢的内角不是理想直角,而是带一段圆弧过渡。以常用的 L50×5 为例,内圆角半径约 7 mm;L75×6 约 9 mm;规格更大时圆角半径还会增加。如果留缝小于圆角半径,板会顶在圆角上,表面看起来"贴住了",实际支承面只是一小段圆弧接触,受力状态很差,板面也会出现局部翘曲。所以护边和支撑角钢部位的留缝,应按实测圆角半径加 5 mm 来定。
三、与间隙配套的两个尺寸
搭接长度
留缝不等于悬空。钢格板端部落在支撑梁上的搭接长度,每侧应不小于 25 mm,且不小于扁钢高度的 1/2。搭接不足时,板端容易在活荷载下翻转或产生过大局部变形。遇到缝的位置正好落在支撑梁上方的情况,应调整排版,把缝错开到梁与梁之间。
安装夹间距

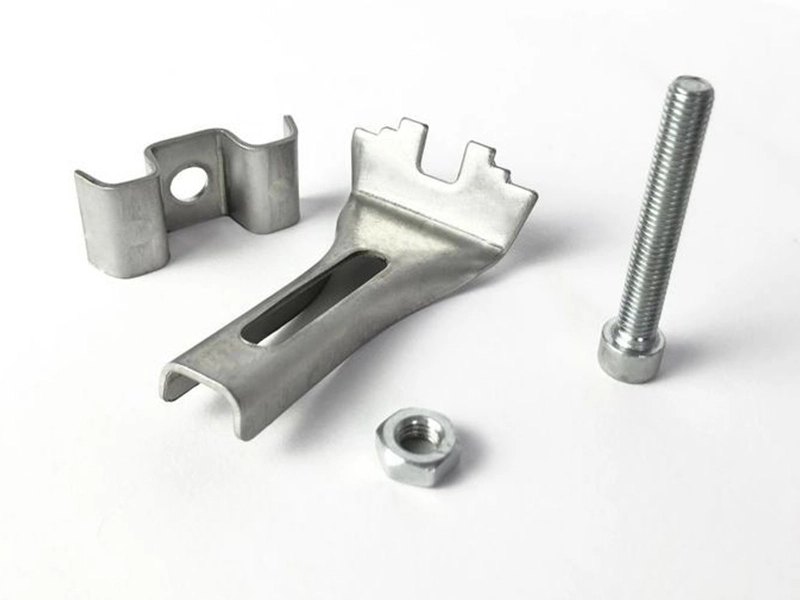

每块板至少配 4 套安装夹,四角各一套;板长超过 1.5 m 时在长边中间增设,夹间距不宜大于 1.5 m。安装夹的 M 型、C 型、鞍型三种形式按支撑构件选型,配套的螺栓、螺母应为热浸镀锌件或不锈钢件。安装夹的作用是防止板在活荷载和振动下移位,与留缝是两回事,不能因为留了缝就免装夹具。
四、安装间隙的检查方法
间隙属于隐蔽前的验收项,装完再查会很被动。建议按下面的步骤做:
图纸核对:检查安装图上是否标注了间隙数值,标注值与本文推荐区间是否一致,异形板和边缘部位有没有单独标注。
到货尺寸复核:用钢卷尺抽测板的外形尺寸和对角线差。板做大了,现场必然要切割;板做小了,缝会偏大。抽检比例不低于 5%,异形板逐块测。
尺量缝宽:铺装过程中用钢卷尺或游标卡尺实测相邻板缝,抽检不少于 10 处且不少于板总数的 10%。
塞尺贯通检查:用 10 mm 塞规(或塞尺组合)沿整条缝插检,确认缝宽均匀、没有局部顶死点。只看表面容易漏掉端头顶死的情况。
角钢圆角复核:用半径规实测支撑角钢和护边角钢的内圆角半径,与留缝值比对,确认缝宽大于圆角半径。
高温时段复测:在当地极端最高气温时段(或选择午后)复测一次缝宽,确认没有被顶死。新项目做不到高温复测的,可以按 ΔL = α·L·ΔT 预留校核。
起吊试验:沟盖板、检修孔盖板逐块试掀一次,确认单人能顺利取出,没有被周边构件卡住。
记录:填写安装检查记录,写明实测缝宽、检查部位、检查人和日期,作为验收资料留存。
判定标准可以这样掌握:实测缝宽在 8~12 mm 区间为合格;小于 6 mm 或存在顶死点的必须整改,一般是现场切割修边或调整支撑角钢位置;大于 15 mm 会造成卡脚和坠物,需要加设填充扁钢或重新排版。沟盖板缝宽每侧 5~10 mm,以能顺利取出为准。
五、常见错误做法
拼得严丝合缝追求美观:不留缝的平台在夏季会出现起拱、焊缝开裂、安装夹被拉坏。
只在板与板之间留缝,边缘顶死在梁上:整片平台没有伸展空间,膨胀量全部累积到最后一块板上。
缝的位置与支撑梁重合:板端悬空,人踩上去有翻板风险。
现场随意切割且不补锌:为凑缝宽在现场切板是允许的,但切口必须用冷喷锌或富锌漆补涂,否则会从切口开始锈蚀。
用焊接代替留缝:把相邻板焊死省事,但热位移无处释放,且以后检修拆不下来。需要固定的部位用安装夹,不要用焊接。
六、常见问题
间隙能不能完全不留?
不能。热胀冷缩是客观存在的,即使不考虑温度,安装误差和尺寸公差也需要缝来吸收。室内恒温、板长小于 1 m、且与周边无刚性接触的小块盖板,可以取下限 5 mm,但也不能做到零间隙。
缝太大小物件会掉下去,怎么办?
缝宽控制在 10 mm 左右时,常见的螺栓、螺母、工具掉落的风险有限;若下方是重要设备或通道,可在缝下加设一道扁钢衬条,或在缝上覆盖一层橡胶嵌条。不建议为了防坠物把缝压到 5 mm 以下,热位移问题会更麻烦。
高温差或寒冷地区要加大间隙吗?
要看实际温差跨度。北方室外年温差可达 60~70℃,板长 6 m 时伸长量约 5 mm,10 mm 的缝仍然够用,但建议取上限 12 mm 留余量。真正需要加大到 20 mm 以上的是整片平台的伸缩缝,应按 30~40 m 间距设置,与板的拼缝是两回事。
间隙检查要在什么阶段做?
三个阶段:到货时复核板的外形尺寸,铺装过程中实测缝宽,铺装完成后做塞尺贯通检查和记录。安装夹和包边施工之前完成,发现问题改动成本最低。
